重点项目建设百日攻坚行动|抢时间抓进度 我县多项重点建设项目齐发力
编辑:姚庭
来源:秀山网
发布时间:2024/5/17 16:07:25
字号:

秀山网讯  为落实“抓项目、促投资”决策部署,推动重点项目建设,切实发挥重点建设项目投资支撑作用,确保全县投资有序增长和经济平稳运行,经县委、县政府同意,决定开展2024年重点项目建设百日攻坚行动。从今日起,县融媒体中心将推出《重点项目建设百日攻坚行动》系列报道,聚焦县内重点项目,展现重点项目紧锣密鼓推进的蓬勃势头。

项目建设是经济社会发展的重要引擎。我县各级各部门着力实施重点项目建设百日攻坚行动,紧抓项目施工进度,集中力量攻克项目建设瓶颈,按下了项目建设的快进键。

龙凤坝光伏发电项目是2024年重点项目建设百日攻坚行动任务之一,位于清溪场街道和龙凤坝镇境内,项目总装机容量200兆瓦,分两期建设,静态投资约6.7亿元。根据任务,该项目土地供应事项将于本月底全面完成。5月16日上午,记者在项目现场看到,目前该项目正在进行升压站平场与光伏方阵清表作业。

年产3万吨工业硅及配套项目位于龙池镇白庄村,是一项以工业硅生产、金属材料制造、金属材料销售于一体的重点项目,通过建设2×33000kVA工业硅矿热炉生产系统及配套的原料系统、给排水系统、环保除尘设施、供配电设施及机修、检化验等项目,能形成年产3万吨工业硅的生产能力。目前,该项目主车间(冶炼车间)主体结构施工进度推进至90%,正在对第五楼楼层压型板和顶棚进行施工,矿热炉设备已进场安装。

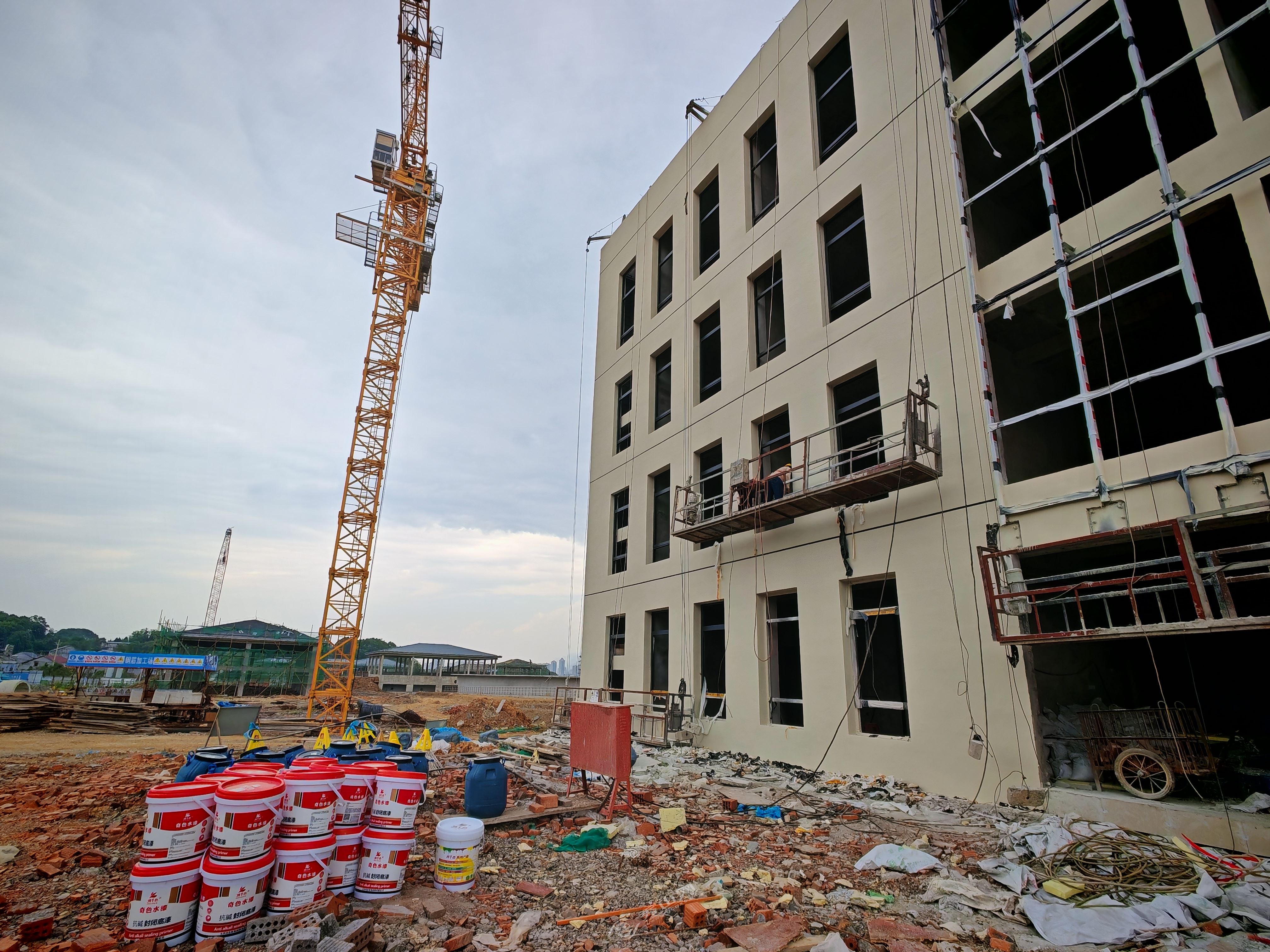

秀山县凤凰中学新校区建设工程项目位于中和街道迎凤社区,是县委、县政府为推动全县教育高质量发展,改善办学条件,打造优质教育品牌,而着力实施的寄宿制公办初中。其项目规划建设用地总面积90.49亩,新建教学及教学辅助用房总建筑面积3.95万平方米,配套修建运动场等附属工程,办学规模为48个班,学校容量2000人,计划于2024年8月竣工投用。目前,该项目1至3号楼已进入砌墙阶段,其余用房已陆续进入主体施工阶段,计划于8月完工投用。

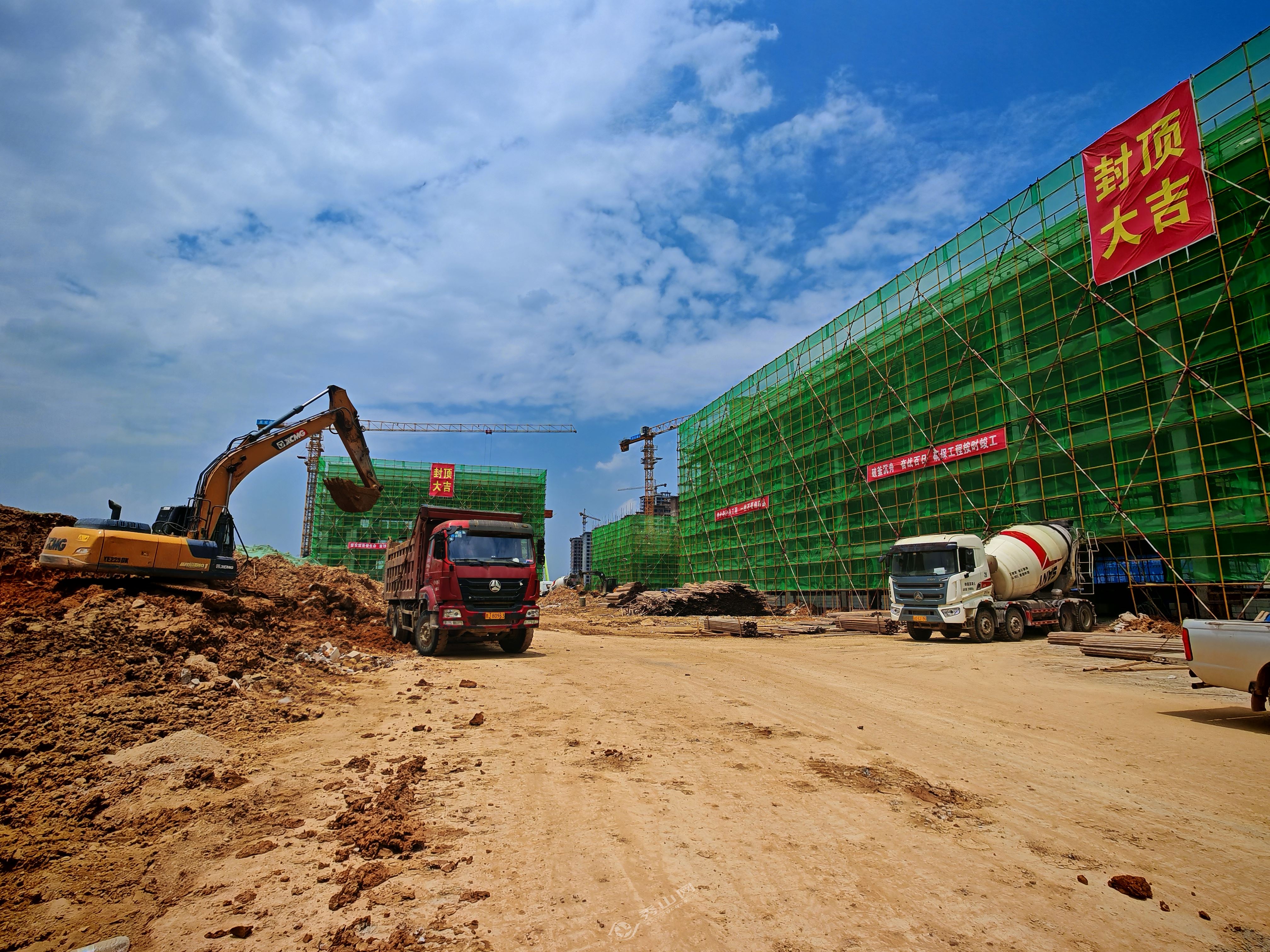

同时,秀山马西水厂建设工程、马西水库建设工程也在序时推进。马西水厂已完成建筑物及构筑物主体结构,综合楼门窗及外墙装饰已完成过半,预计今年7月底设备安装完毕,8月底调试完成,9月底竣工验收。马西水库已累计完成建安投资约16738万元,大坝主体混凝土浇筑129920立方米,完成交通桥及人行桥浇筑,完成坝顶所有房屋及功能房框架结构钢筋混凝土浇筑,并进行廊道出口房屋、取水塔房部分装饰装修施工,计划 6月30日前完成防汛大桥、管理房和附属设施及导流洞封堵并开始蓄水。

据了解,为确保我县实施2024年重点项目建设百日攻坚行动取得实效,我县将围绕各项目重点任务,分别从资金保障、用地保障、土地储备、审批服务、施工环境保障、项目管理方面进行攻坚,有力推动重点项目建设。

(全媒体记者 杨帆)
